용인 반도체클러스터 전력 공급 등 반영
한전 "적정 전기요금으로 투자재원 조달"
한국전력이 2038년까지 약 72조8000억원을 투입해 구축하는 장기 송변전설비계획을 수립했다.
한전은 용인 반도체 클러스터 등 첨단전략산업 공급과 변화하는 전력수급 상황에 차질없이 대응하기 위해 '제11차 장기 송·변전 설비 계획'을 수립하고 산업통상자원부 제312차 전기위원회에서 확정했다고 27일 밝혔다.

지난 2월 발표된 제11차 전력수급기본계획(전기본)에 따른 전력수요와 발전 설비 전망을 바탕으로 2024~2038년까지 15년간 적용되는 장기 송변전설비 세부 계획이다.
계획에 따르면 호남~수도권 초고압 직류 송전(HVDC)의 효율적인 운영을 위해 계통을 재구성하고 반도체 등 국가 첨단전략산업의 전력 수요를 반영한 전력 공급 인프라를 확충한다.
호남~수도권 HVDC는 현재 전압형 HVDC 기술 수준(단위 최대용량 2GW), 변환소 부지확보와 배후계통 보강여건 등을 고려해 기존 4GW급 2개 루트(2036년 준공)를 2GW급 4개 루트(2031, 2036, 2038년 단계별 준공)로 변경했다.

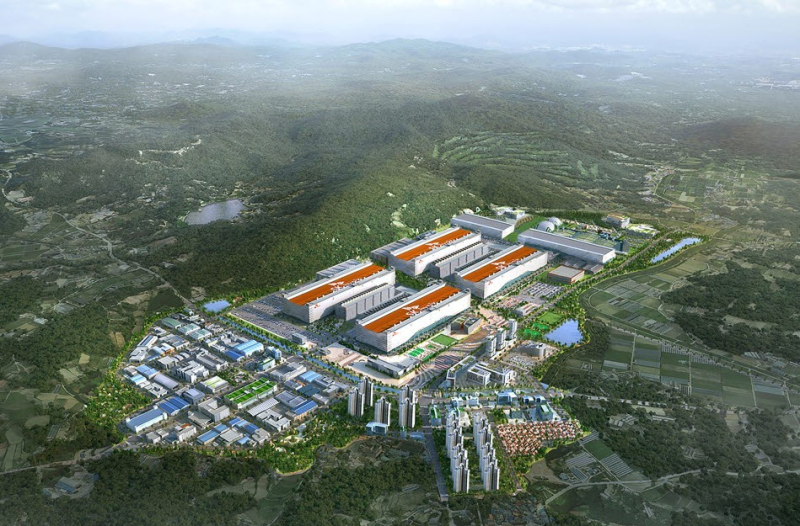

용인 반도체 클러스터에 필요한 10GW 이상 대규모 전력을 적기에 공급하기 위해 산단 내 변전소 신설, 기존 전력망과 연계 등의 설비계획도 포함됐다.
반도체클러스터 내 국가산단 안에 3GW 규모 신규 발전소를 계통에 연계하고 산단 외부로부터 전력을 공급받기 위한 변전소 및 송전선로를 건설하는 것이다.
기존에 추진 중인 하남시와 당진시의 전력망 구축 사업도 준공 시기를 조정했다.
한전은 설비 계획을 추진하기 위해 오는 2038년까지 72조8000억원의 투자가 필요할 것으로 전망했다.
이는 10차 계획 56조5000억원보다 16조3000억원(28.8%) 증가한 규모다. 러시아-우크라이나 전쟁으로 인한 자재비 상승, 지중송전선로 증가에 따른 송변전설비 투자 규모 확대 등 원인이라고 한전은 설명했다.
한전은 투자비 재원 조달을 위해 경영 효율화 및 원가 절감 노력과 함께 '적정한 전기요금 운영'을 통해 투자 재원을 자체 조달해 나갈 계획이라고 밝혔다.
전기요금은 지난해 10월 24일부로 산업용 전기요금만 평균 9.7% 인상한 이후 주택용·일반용은 계속 동결된 상태다.
한전은 "지난 2월 제정된 ‘국가기간 전력망 확충 특별법’을 통해 건설사업 추진 동력을 높이고 주민친화형 변전소 확대와 중립적 전자파 관리체계 구축으로 전력설비에 대한 주민 수용성을 높여 전력망을 적기에 건설할 계획"이라고 밝혔다.
